重庆轻轨江北机场站控制爆破技术

发布日期:2005-07-13 00:26

                                              重庆轻轨江北机场站控制爆破技术

1爆破设计方案
      本工程中我们对车站基坑和隧道分别作了爆破设计,依据危险程度不同,基坑还根据三个不同区域各自设计了爆破方案。车站基坑,以浅孔松动爆破为主,但在基坑边缘位置,采用光面爆破。在靠近航站楼和其它已完建筑物附近,采用小药量减弱浅孔松动爆破。
      隧道折返段和延伸段,周边眼采用预裂和光面爆破,掏槽眼和辅助眼采用减弱松动爆破。由于爆破是本工程最大的安全控制内容,在施工中严格控制单响用药量,实行全程爆破监控,由爆破监测的数据反过来指导施工。
根据爆破振动安全距离公式计算一次爆破装药量:
Q=R(V/K)3/a
Q-一次起爆药量,齐发爆破取总药量,微差爆破取最大一段药量;
R-爆破振动安全距离,米;
V-安全振动速度,厘米/秒;
K-爆破振动传播途径介质系数:取150~180;
a- 爆破振动衰减系数,在本工程:取1.8~2。
对各类建筑物和构筑物所允许的安全振动速度按有关爆破规程执行。另据专家组论证意见,对航站楼玻璃幕墙的保护,按安全振动速度2.5cm/s控制。各爆破方案参数见表一。
1.  1车站基坑的爆破设计

      本工程按离被保护建筑物的远近采取不同的三个区的爆破参数,主要是一次起爆药量有区别。(附图1:基坑开挖分区示意图)

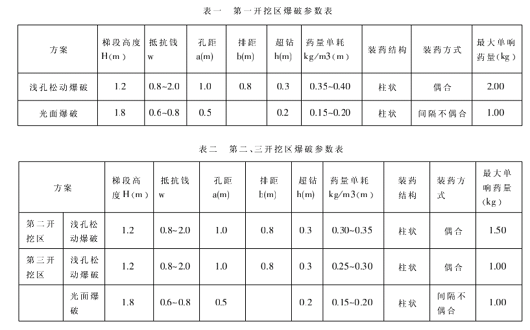

(1)  第一开挖区爆破参数的选择。第一开挖区离航站楼较远,一次爆破药量适当放大,详见表二。
掏槽沟开挖:利用破碎机在本区域的中间进行最初的掏槽沟(或坑)开挖,及时将渣土外运,而不做掏槽眼爆破,为后续爆破创造临空面。掏槽沟(或坑)深1.2m。
浅孔台阶控制爆破:梯段高度1.2m,钻孔深1.5m。当平台形成4-5m时,进行下一层掏槽,以形成流水作业,加快施工进度。
光面爆破:炮眼紧贴基坑设计边线,为了保证光爆效果,每三层台阶只光爆两层,光爆孔深2.0m(超深0.2m)。
(2)  第二、三区开挖区爆破参数的选择。第二爆破区主要考虑保护桥墩,一次爆破药量比第一区小。第三爆破区主要考虑保护航站楼玻璃幕墙,而且有两个临空面,一次爆破药量比第一、第二区都小,光面爆破仍是每三层台阶只光爆两层,详见表三。
1.  2隧道开挖爆破设计

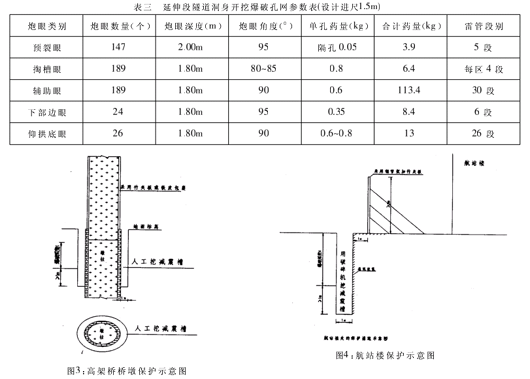

      工程延伸段隧道围岩为砂岩、泥页岩互层,属于III、IV类围岩,但由于覆盖层太薄,而且隧道跨度大,以II类围岩处理。整个断面分4部分开挖,每部分分周边眼、掏槽眼、辅助眼和底眼爆破,炮眼布置和钻爆参数如下图表。其中,周边预裂眼在爆破时是隔孔装药。掏槽眼的一次爆破药量最大,爆破振动最大,是爆破振动控制的主要参数。(附图2:延伸段爆破作业孔位布置断面图)

2爆破施工方案
      地下车站基坑主要采用浅孔松动爆破,在靠近航站楼的部分石方采用破碎机作业,基坑边坡采用光面爆破;对于隧道折返段和延伸段,周边眼采用光面爆破,其余采用减弱浅孔松动爆破。
      钻孔机具采用电钻,人工装药堵塞。炸药采用2#铵梯炸药(干处)和乳化炸药(有水),引爆主要采用毫秒雷管。为了减小一次起爆药量,采用非电塑料导爆管毫秒微差爆破,这种爆破可以做到单孔微差爆破。
施工中由监测单位进行全程实时监测,根据反馈信息,动态调整施工方案。
(1)试爆。为了确保安全,我们严格按照预定方案作小药量的试爆,验证设计效果,总结经验为后续爆破提供可靠的依据,从而达到指导施工的目的。
(2)施工顺序:爆破施工顺序遵循以下原则:①先施工靠近延伸段隧道和折返段隧道的基坑位置,为地下车站两头的隧道早日开工创造条件。②同一个梯段高度,先施工远离被保护建筑的一端,为后续爆破创造背向的临空面,使爆破方向背离被保护建筑。③基坑是先用减弱松动爆破炸中间部分,后用光面爆破炸基坑边坡。④隧道施工是先打周边预裂孔,其次爆破掏槽眼和辅助眼,最后在周边预裂孔隔孔装药,实施光面爆破。
(3)施工要点:①场地排水及表土清除。②钻孔。采用电钻钻孔。③装药。采用人工装药,使用乳化炸药。④堵塞。材料选用砂、粘土或钻孔岩粉,并用木棍或杆分层捣实。为了防止飞石,整个爆破作业面用橡胶皮或棕垫作炮被覆盖。⑤爆破网络的设置。采用电雷管起爆网络,用非电塑料导爆管毫秒微差单孔爆破。⑥爆破警戒。爆破警戒范围为:浅孔爆破50m,光面爆破控制在20m以远。⑦起爆。⑧哑炮处理(本工程无哑炮出现)。
(4)火工器材的管理。整个工程中对有关火工器材的领用和保管实行专人负责,无火工器材被盗或向外流失现象出现。
3爆破施工的安全、质量措施
      本着“安全第一、我要安全”的原则,我们严格按《爆破施工安全操作规程》作业,形成以爆破小组为主,人人齐抓共管的局面,发现安全隐患,及时处理。每次施工前,我们都制定了周密的安全预防措施,由于措施得当,保障有力,施工每次都无一意外情况发生。
4周边建筑物的保护针对工程爆破的几个主要危害(爆破振动、飞石、空气冲击波、噪音和有毒气体)和现场周边的实际情况,我们采取各种措施对现有建筑物进行了有效保护。
4.1对高架桥、航站楼的保护措施

      对高架桥桥墩(附图3:高架桥桥墩保护示意图)用内垫塑料泡沫、外包竹蔑和铁皮加以围护。在靠近航站楼位置(附图4:航站楼保护示意图),搭5.0米高的钢管支架和用木板进行拦挡,防止飞石打到航站楼玻璃幕墙。在桥墩柱周围和靠近航站楼处深挖减震沟,对相关基坑边坡采取预应力锚杆和喷射砼支护,防止其位移和跨塌。按2.50cm/s的震动速度控制周边岩体的爆破药量,设计合理的起爆顺序和微差间隔时间,以尽量减小爆破振动的影响;对被爆物用透气橡胶皮、胶管连等物品进行覆盖,防止飞石发生。
4.2对北连廊和地下车库出口通道的保护措施
      为了保护地面上的建筑物,同时也为隧道本身的施工安全,本工程延伸段隧道的开挖严格按照“新奥法”原理组织施工,遵循“管超前、严注浆、短开挖、弱爆破、强支护、早闭合、勤量测、速反馈”的原则,控制隧道围岩变形和地表沉降。
4.3爆破监控测量
      整个工程由国家测绘局第五地形测量队负责实施监测。全面应用信息化技术,适时调整施工方案,实施动态施工管理,以确保周边建筑物和隧道本身施工的安全。
5爆破施工现场组织管理
      在安全控制方面,我们组织专门爆破组织体系,对施工过程中的质量、安全进行实时监管。做到每个岗位都明确专人负责,各司其职,责任到人,层层落实。将本项目的爆破施工计划详细到每一天,由施工单位的相关负责人每天签发施工令,请爆破监理工程师签认,并接受机场派出所的监督检查。
      后记:现已完成基坑开挖的第二、第三区,根据国家地质测绘队第五工程队的爆破全过程监测结果,在航站楼和高架桥等重要部位的测点,爆破振速全部控制在2.5cm/s范围内,各监测点的沉降和水平位移值完全在安全控制范围内,符合设计要求,达到了预期的目的。
