施工建设|开工大吉!25号线最新进展!

发布日期:2026-02-24 11:48:05

      近期,深圳地铁25号线石凹站、龙华站、龙华公园站-龙华站区间明挖段、华昌站主体结构相继顺利封顶。至此,全线已有7座站点完成主体结构封顶,标志着项目正式转入主体结构攻坚、盾构始发提速的关键阶段。

      @居住、通勤在宝安、龙华、龙岗的宝,这份开工大礼还满意吗 ?话不多说,咱们往下看

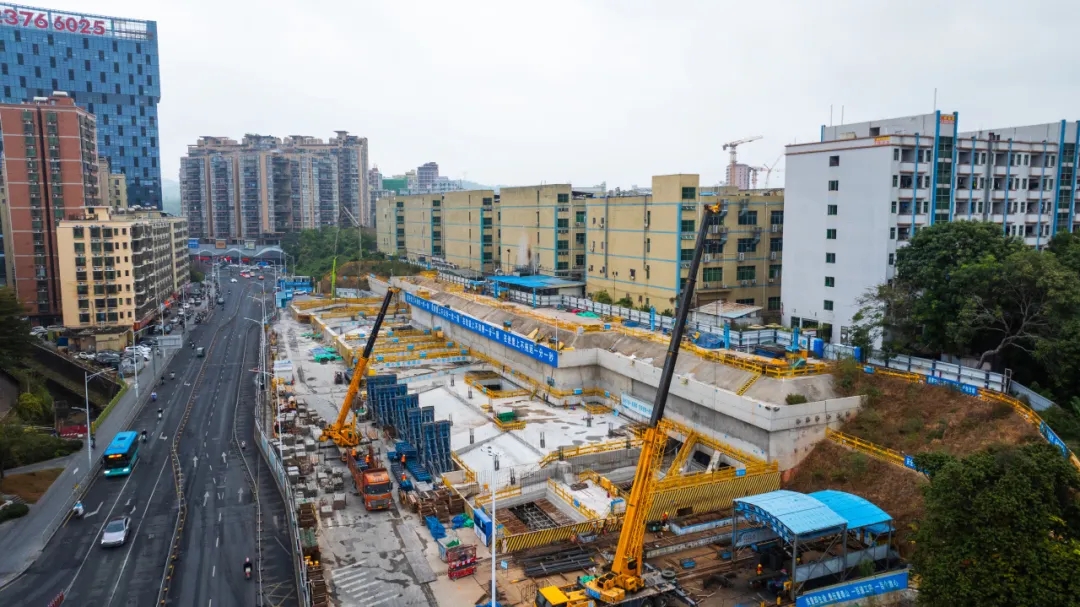

      石凹站


      石凹站为地下二层单柱双跨结构,采用明挖顺作法施工,全长168米,标准段宽19.9米。

      静态爆破+机械破碎,创新的施工方案,既兼顾安全、环保又高效破解了施工难题。

      龙华站

龙华站与既有地铁4号线交叉换乘。车站为地下二层单柱双跨结构,全长294.4米,标准段宽20.6米。龙华站征拆量大、管线复杂,为此项目团队高效协调、每日跟进,依托BIM技术与“两端聚中”施工方案,把对工期的影响降到最低。

      龙华公园站-龙华站区间明挖段为单层箱型框架结构,全长105.6米,基坑最深达19.3米,不仅是区间右线的关键通道,更兼具龙华站前停车线的重要功能。

      地铁深基坑开挖时,3.5米厚的中微风化岩层,就给了项目团队一个下马威,最终项目团队采用,静力爆破+大型炮机协同工法,顺利攻克施工难题。

      华昌站
      华昌站主体采用地下二层矩形框架结构,全长197米,标准段宽19.9米。全线第二座全预制拼装车站,施工精度与标准直接拉满,智能设备协同作业,轻松实现百吨构件毫米级精准安装。

      线路介绍
      25号线起自宝安区石龙站,终至龙岗区吉华医院站,线路先后途经宝安区石岩街道、龙华区大浪街道、龙华街道、龙岗区坂田街道。线路全长16.5km,共设车站14座,换乘站5座,石环路车辆段1座。

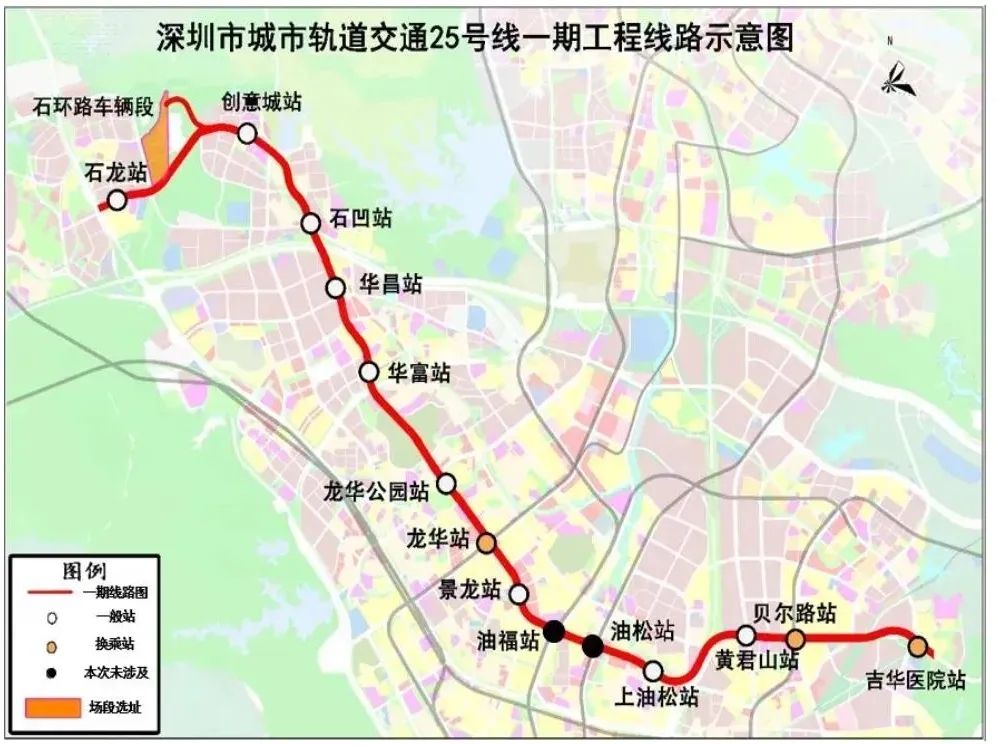

▲25号线线路示意图(以实际运营为准)

      截至目前,全线进展——已全面进入主体结构与盾构施工阶段;车站围护结构开累完成98%;土方开挖开累完成82%;主体结构开累完成60%。

(来源:深圳地铁)
