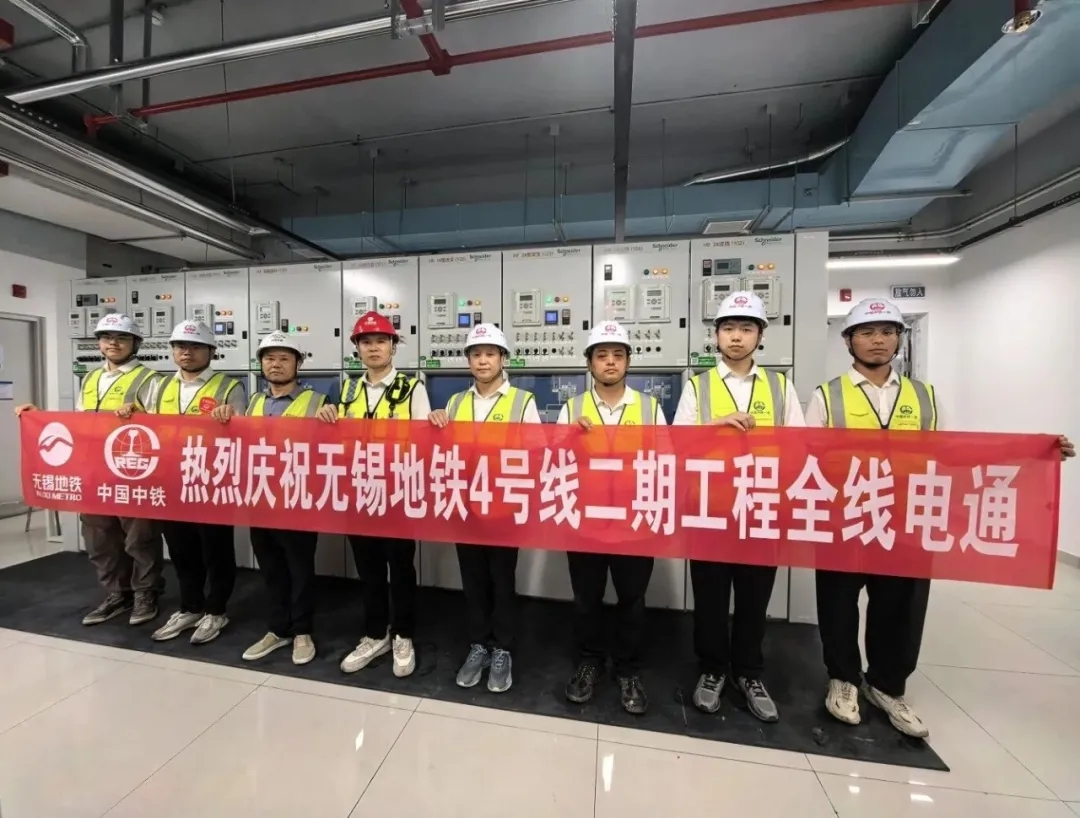

5月20日,随着新区主变电所正式向无锡地铁4号线二期工程6座车站成功送电,标志着无锡地铁4号线二期工程顺利完成电通关键建设任务,为接下来的冷热滑试验、系统联调联试及高质量开通运营提供了可靠的电力保障。至此,无锡地铁4号线二期工程已相继实现全线洞通、轨通、电通三大里程碑目标。 无锡地铁4号线二期起于既有线4号线一期博览中心站,沿震泽路、新华路敷设,止于锡士路站,路线全长约8.6公里。线路贯通太湖新城与新吴区,将进一步完善区域换乘布局,对加密城市轨道交通网络、疏解区域交通压力具有重要意义。
本次供电系统建设技术创新亮点纷呈,新型一体化绝缘地坪工艺首次在无锡地铁变电所工程落地应用。
传统绝缘板块拼装工艺,需预留电缆穿越孔洞,拼装接缝、开关柜螺栓孔易形成积尘、凝潮盲区,长期运行易导致开关柜对地绝缘性能衰减;同时板面与地面存在高低差,给后期设备巡检、检修维护带来诸多不便。
无锡地铁建设团队精准剖析传统工艺,新型绝缘地坪采用整体一次性成型工艺,具备抗老化、高阻燃、整体性强、观感规整等突出优势,从根源上解决传统拼装工艺短板缺陷。同时为无锡地铁后续变电所工程标准化施工、规范化建设沉淀了可复制、可推广的技术范本与实践经验。
在推进电通任务中,无锡地铁建设团队需在既有新区主变电所、博览中心变电所新增12面35kV开关柜。受既有线天窗作业时间短、电缆敷设路径复杂、多工序交叉干扰等客观条件限制,工程面临安全管控要求高、施工技术难度大、容错空间极小等多重挑战。
为高标准、零风险推进施工建设,建设团队提前谋划、靠前部署,牵头联合运营、设计、施工、监理等参建单位,多轮开展工况推演与风险研判,抢抓22个作业窗口期,高质高效完成新区主变电所升级改造、博览中心变电所设备进场及电缆敷设全部前置工作,为顺利送电扫清障碍。
建设团队还坚持进度与质量并行、安全与标准同步,全面推行样板引路、标准先行的精细化管控模式。送电前夕,组织监理、施工单位及设备厂家开展全线供电设备全覆盖复检,对送电范围、前置条件、操作流程、安全预案、技术举措逐项复核闭环,保障送电平稳有序、万无一失。
围绕中心抓党建、抓好党建促业务。建设公司坚持党建与业务深度融合,把党建引领贯穿施工攻坚全过程。通过党建联建联动各方参建力量,常态化开展方案研讨、现场排查、风险预判,完善既有线施工专项应急预案。同时,充分发挥基层党组织战斗堡垒作用和党员先锋模范作用,以红色凝聚力破解工程堵点、攻克建设难点,为4号线二期电通圆满落地提供坚强组织保障。
电通里程碑节点的圆满收官,标志着地铁4号线二期全线车站正式进入设备带电、全面调试新阶段。下一阶段,无锡地铁将锚定年内高质量建成目标,高效推进动车调试、联调联试等重点工作,以匠心铸精品、以实干担使命,为“轨道上的无锡”书写崭新篇章!
(来源:无锡地铁建设有限责任公司)
